Метод из четырёх фаз, недельный ритм и правила, которые превращают дорожную карту из красивой картинки в рабочий инструмент.
Листайте стрелками ← → · клик по снимку открывает его крупнее · Ctrl+P — сохранить в PDF
Зачем это всё
Четыре беды, из-за которых проекты разъезжаются
Ни одна из них не про лень. Все четыре — про то, что план живёт в голове и в переписке, а не в одном месте, где его видно всем.
План в голове
Каждый помнит свою часть. Общей картины нет ни у кого, включая руководителя.
Сроки едут молча
Дата в файле переписывается под факт — и уже не понять, отстаём мы или нет.
Статус собирается вручную
Полдня уходит на обзвон и сведение почты в один слайд. Каждую неделю.
Риски всплывают поздно
О проблеме узнают, когда она уже случилась и стоит денег.
RoadMAP закрывает все четыре — но только если вести его по правилам. Дальше — какие именно.
Знакомство
Из чего состоит страница RoadMAP
- 1Разделы: карта, план-график, доска, журнал
- 2Шапка: цель, сроки, готовность, экспорт
- 3Ближайшие события — что горит прямо сейчас
- 4Фильтры по статусу, приоритету и меткам
- 5Этапы — основная последовательность работ
- 6Внутри этапа: поручения, зависимости, комментарии
Главная мысль Всё, что нужно для разговора о проекте, лежит на одном экране. Не нужно собирать статус из пяти источников.
Перед стартом
Обычный и продвинутый RoadMAP
Обычный
Этапы, встречи, поручения, участники, комментарии. Всё, чтобы договориться и не забыть. Больше на экране ничего нет.
Продвинутый
То же самое плюс приоритеты и метки, трудозатраты, зависимости, план-график, доска, риски, базовый план и статус-отчёты.
Переключение обратимо и ничего не удаляет Возврат к обычному профилю просто скрывает разделы; риски, базовый план и зависимости вернутся, если снова включить продвинутый. Оговорка: пока карта в обычном профиле, приоритеты сохраняются как «обычный», а часы не записываются.
Весь метод дальше рассчитан на продвинутый профиль. Переключить может участник с правом на изменение значений.
Метод целиком
Четыре фазы — четыре результата
Каждая фаза заканчивается конкретным артефактом в карте. Нет артефакта — фаза не закрыта, идти дальше рано.
Запуск
Результат: есть цель, этапы и команда. Всем понятно, что мы делаем.
План
Результат: даты, зависимости и оценка часов, зафиксированные базовым планом.
Исполнение
Результат: поручения с исполнителями движутся, решения записаны в карте.
Контроль
Результат: отклонения видны, риски под присмотром, статус публикуется.
Фазы не строго последовательны: со второй недели вы живёте в 3 и 4 одновременно. Но первые две пропускать нельзя — без них контролировать нечего.
Фаза
Запуск
Цель, этапы, команда. Полтора часа работы, которые определяют, будет карта живой или мёртвой.
Фаза 1 · Шаг 1
Сформулируйте цель, а не название
Так
«Перевести регуляторную отчётность на XBRL: единая таксономия, автоматическая выгрузка и сверка без ручных правок».
Не так
«Проект XBRL». Через месяц никто не вспомнит, что считалось успехом, и спор о приёмке будет неизбежен.
Правило: цель должна содержать проверяемый результат. Если по ней нельзя сказать «сделано / не сделано» — переформулируйте.
Фаза 1 · Шаг 2
Разложите работу на этапы и вехи
Правила нарезки
- 5–12 этапов на проект. Больше — карта превращается в список задач, меньше — прогресс не видно.
- Этап длиннее месяца — разбейте. Иначе он месяц будет «в работе» и ничего вам не скажет.
- Ставьте контрольные точки — вехи без длительности, где что-то принимается или решается.
- У каждого этапа — один ответственный. «Ответственны все» = не отвечает никто.
- Заполняйте «Результат / итог» при закрытии: через полгода это единственное, что объяснит, чем всё кончилось.
Фаза 1 · Шаг 3

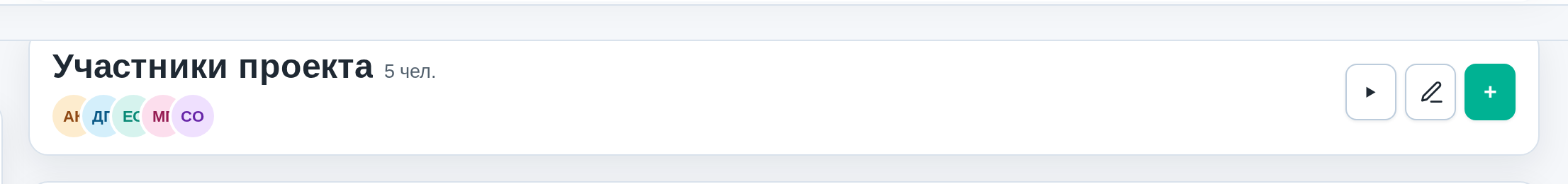

Соберите команду в карте
- Добавьте всех, кто реально работает по проекту, и укажите роль в проекте, а не должность в компании.
- Назначьте заказчика и исполнителя — это те двое, кто спорит о приёмке.
- Участник без доступа к карте не может быть ответственным — сначала доступ, потом назначение.
Проверка на старте Откройте карту глазами нового человека: понятно ли за 30 секунд, что за проект, кто главный и к какому сроку?
Фаза
План
Даты, зависимости, часы — и фиксация. Именно эта фаза отличает план от списка пожеланий.
Фаза 2 · Шаг 1

Свяжите этапы зависимостями
- Указывайте зависимость там, где физически нельзя начать раньше: без доступов не написать выгрузку, без таксономии не проверить формы.
- Система сама считает самую раннюю дату старта и подсвечивает конфликт, если ваши даты ей противоречат.
- Замкнуть зависимости в кольцо не получится — циклы запрещены.
- Не связывайте всё со всем: 5–10 связей на проект достаточно, чтобы увидеть критический путь.
Зачем это на самом деле Зависимости отвечают на вопрос «что поедет, если этот этап сорвётся» — до того, как он сорвался.
Фаза 2 · Шаг 2
Проверьте план на графике
Что искать
Наложения, простои между этапами и работы, уехавшие за срок проекта.
Как править
Полосу можно перетащить мышью — даты этапа сдвинутся сразу.
Когда смотреть
При планировании и потом раз в неделю перед статусом.
Фаза 2 · Шаг 3
Оцените трудозатраты — до начала работ
- Оценку в часах ставьте поручению, а не этапу: этап — это результат, часы тратятся на конкретные работы.
- Факт проставляйте по ходу, а не в конце месяца — иначе это будет фантазия.
- Сводка Часы: факт / оценка в шапке карты показывает картину по проекту целиком.
- Расхождение факта и оценки в 1,5–2 раза — сигнал, а не повод ругать исполнителя: скорее всего, работу недооценили при планировании.
Важно В обычном профиле часы не сохраняются вообще. Если собираетесь считать трудозатраты — переключите карту на продвинутый до начала работ, а не после.
Через два-три проекта накопленные пары «оценка / факт» станут вашей собственной нормой — оценивать следующий проект будет заметно легче.
Фаза 2 · Шаг 4

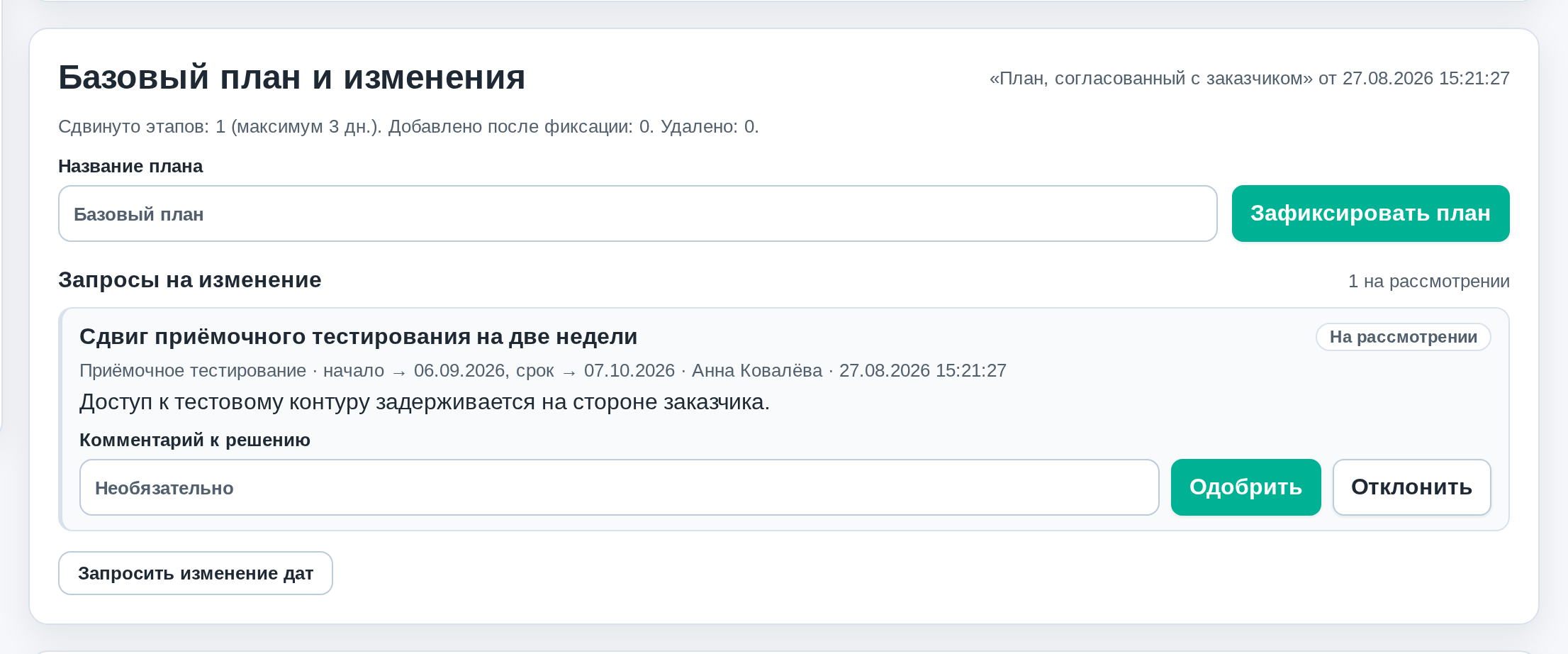

Зафиксируйте базовый план
Так
План согласован → фиксируем базовый план. Нужно сдвинуть срок — оформляем Запросить изменение дат с причиной, решение принимает ведущий.
Не так
Тихо править даты в карточке этапа. Через месяц проект «в графике» — просто потому, что график переписали трижды.
После фиксации карта сама считает: сколько этапов сдвинуто и на сколько дней. Это и есть честный ответ на вопрос «мы отстаём?».
Фаза
Исполнение
Поручения, приоритеты, доска и решения, записанные там, где их найдут, — а не в личных сообщениях.
Фаза 3 · Шаг 1
Поручение = кто + что + к какому числу
Так
«Согласовать формат обмена с ИТ-службой заказчика» · Анна Ковалёва · 26.08 · высокий.
Не так
«Разобраться с интеграцией» · без исполнителя · без срока. Такое поручение не выполнится никогда.
Фаза 3 · Шаг 2
Приоритеты и метки: чтобы фильтры работали
Приоритеты
- Критичный — останавливает проект. Таких должно быть 1–2, не больше.
- Высокий — срывает срок этапа.
- Остальное — обычный. Кнопка Приоритетные покажет только высокие и критичные.
Метки
- Свой разрез: «Заказчик», «Интеграция», «Методология».
- 3–5 меток на дорогу. Двадцать меток = ни одного полезного фильтра.
- Справочник меток правит участник с правом на изменение структуры.
Фаза 3 · Шаг 3

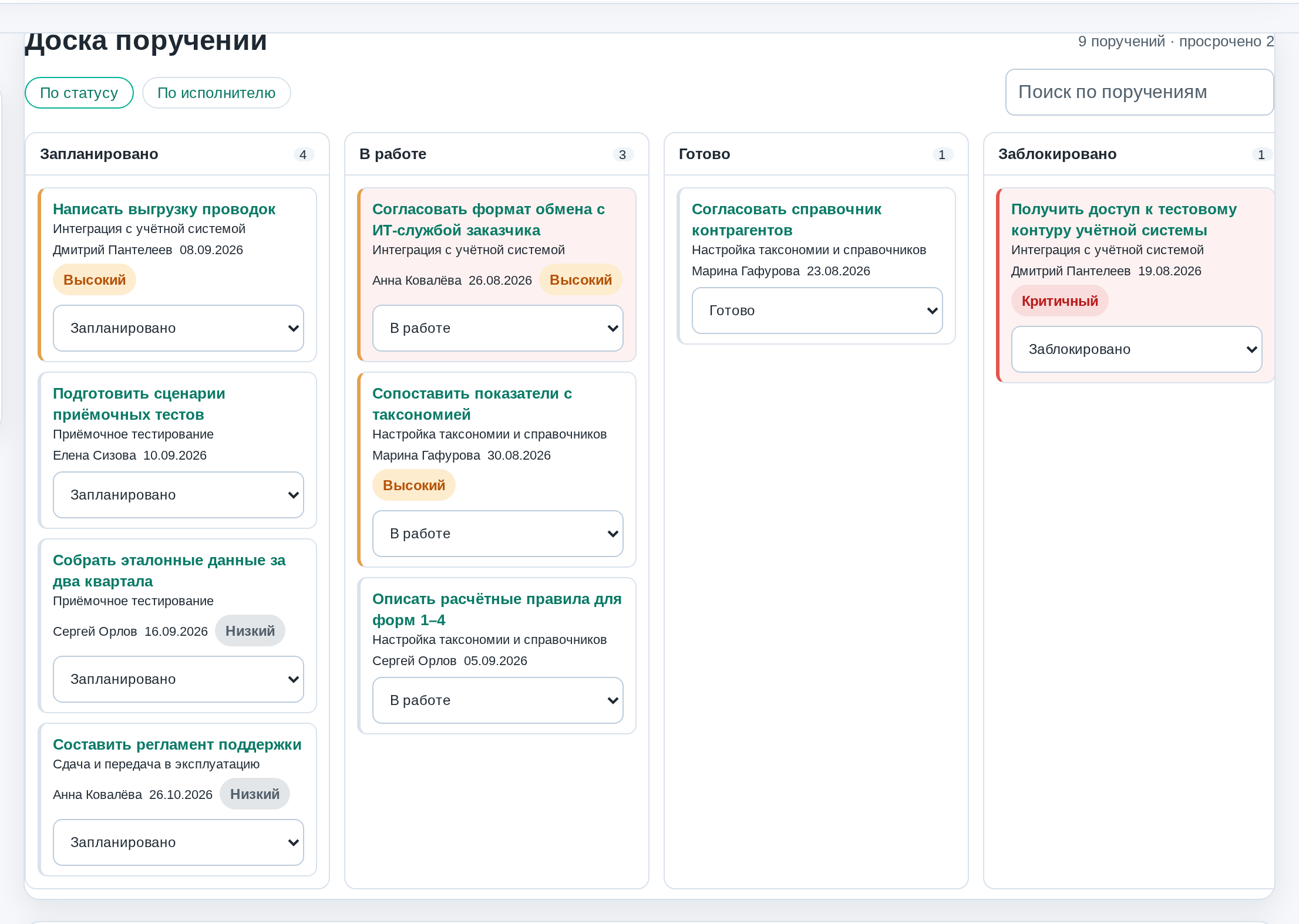

Доска — экран для оперативки
Как пользоваться на встрече Откройте доску, переключите на По исполнителю и пройдите по колонкам. Разговор занимает 10 минут вместо получаса, потому что все смотрят в один экран.
Фаза 3 · Шаг 4
Решения — в карту, а не в переписку
- Договорились на встрече — запишите комментарием к этапу: что решили, кто делает, к какому числу.
- Закрываете этап — заполните Результат / итог. Это память проекта.
- Любое изменение видно в разделе Журнал: кто, что и когда поменял.
Проверка Если о решении знает только чат — считайте, что решения нет. Через месяц его не найдёт никто, включая вас.
Так
«ИТ-служба обещала выдать доступы до конца недели. Если не будет — переходим на выгрузки-файлы, решение фиксируем в пятницу».
Не так
«Обсудили, всё ок» — или вообще ничего, потому что «и так все помнят».
Фаза
Контроль
Риски, отклонения и статус-отчёт. Работа, которая занимает час в неделю и экономит недели потом.
Фаза 4 · Шаг 1

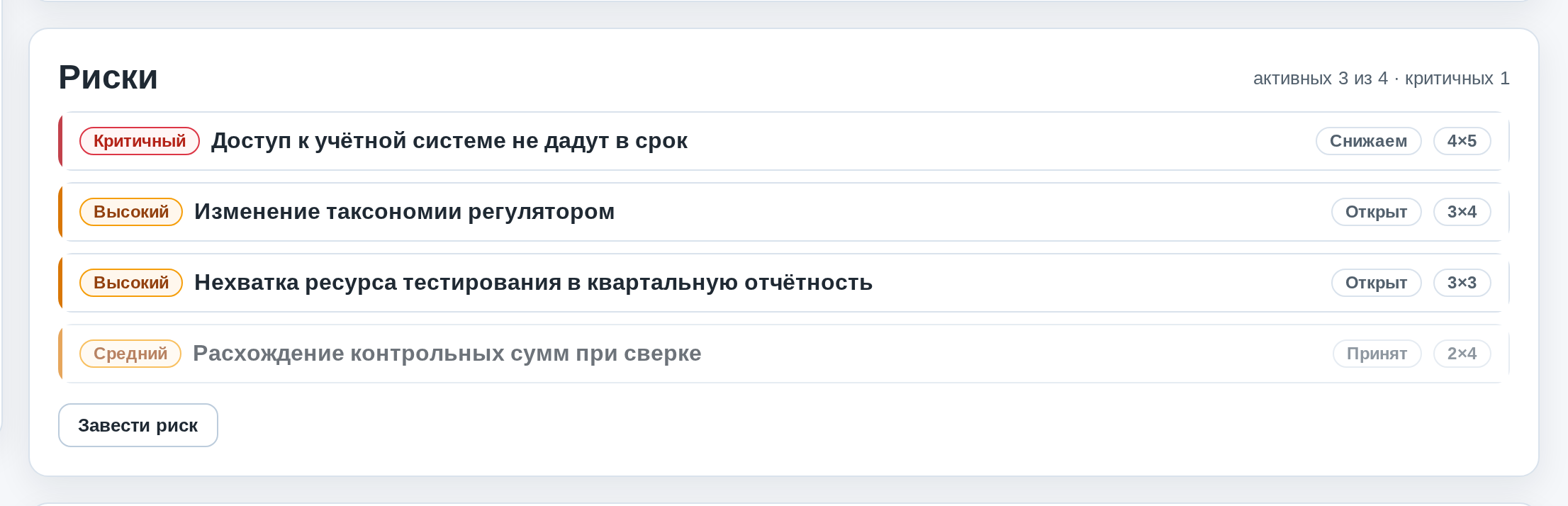

Риски: вероятность × влияние
Что заводить
То, что ещё не случилось, но может. Случившееся — это уже не риск, а работа.
Что писать
Обязательно меры снижения и владельца. Риск без владельца никто не отслеживает.
Когда смотреть
На каждой встрече по проекту. Реестр, заведённый один раз на старте, бесполезен.
Закрытые и принятые риски остаются в реестре — это история ваших решений, а не мусор.
Фаза 4 · Шаг 2

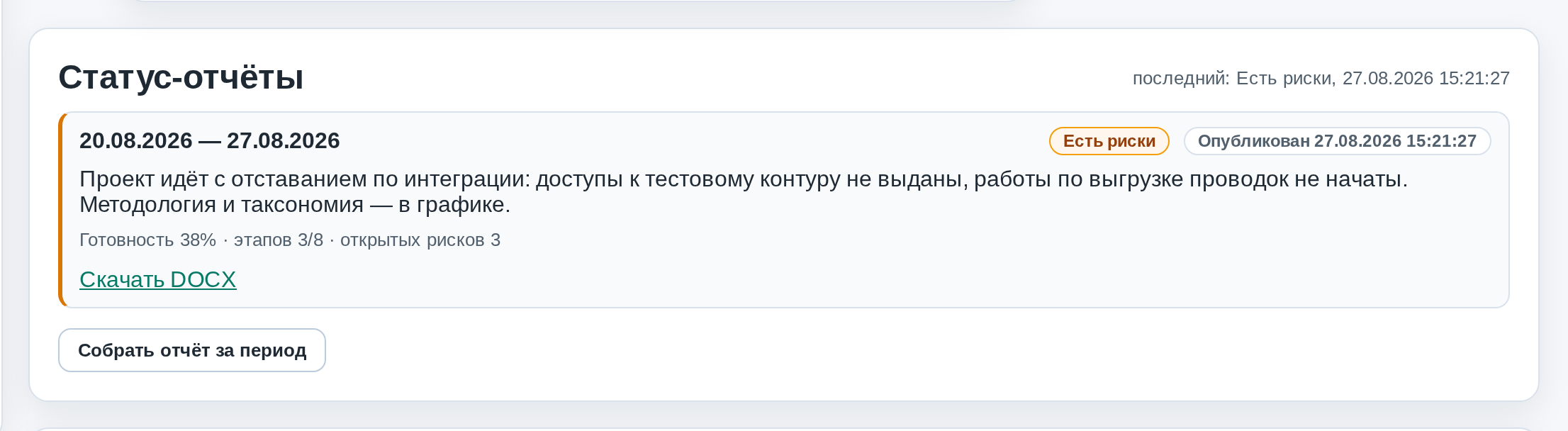

Статус-отчёт собирается сам
Что подставляется автоматически
- Готовность и число закрытых этапов.
- Просрочки и ближайшая веха.
- Открытые риски и отклонение от базового плана.
Правило одного дня Публикуйте статус в один и тот же день недели. Тогда история отчётов сама покажет динамику — а опубликованный отчёт останется снимком на дату и не перепишется задним числом.
Фаза 4 · Шаг 3
Когда карт больше трёх — портфель
Портфель показывает только те карты, к которым у вас есть доступ, и включает обычные тоже. Смотрите его перед еженедельной встречей руководителей — сразу видно, какой проект требует внимания.
Ритм
Что делать и как часто
| Когда | Кто | Что делает | Где в RoadMAP |
|---|---|---|---|
| Ежедневно 5 минут | Исполнитель | Отмечает выполненные поручения, проставляет факт часов | Карточка этапа или доска |
| Еженедельно 30 минут | Вся команда | Оперативка по доске: что в работе, что застряло, что закрыли | Разделы → Доска |
| Еженедельно 30 минут | Ведущий карты | Сверяет план-график, обновляет риски, публикует статус-отчёт | План-график, Риски, Статус-отчёты |
| На каждой вехе | Ведущий + заказчик | Фиксирует итог этапа, при необходимости — запрос на изменение дат | Результат / итог, Базовый план |
| Ежемесячно | Руководитель | Смотрит портфель: где просрочки и риски по всем проектам сразу | Портфель |
Итого около часа в неделю на ведущего и пяти минут в день на исполнителя. Это дешевле, чем один раз собрать статус вручную.
Антипаттерны
Семь способов угробить карту
Кладбище этапов
40 этапов, каждый по два дня. Это список задач, а не карта. Нарезайте по результатам.
Всё критичное
Когда критичны все двадцать поручений, фильтр приоритетов бесполезен.
Тихая правка дат
Срок сдвинут без запроса и причины — отклонение исчезло, а проблема осталась.
Риски «на старте»
Реестр завели в первый день и больше не открывали. Он устарел через месяц.
Поручение без исполнителя
«Надо посмотреть» — и никто не посмотрел. Всегда указывайте, кто и к какому числу.
Отчёт руками
Собирать статус в почте, когда карта собирает его сама из уже введённых данных.
Седьмой и главный Карта, которую обновляют раз в месяц перед совещанием. Данные в ней врут, и хуже того — им продолжают верить.
Самопроверка
Признаки здоровой карты
- Цель сформулирована так, что по ней видно «сделано / не сделано».
- Этапов 5–12, у каждого есть ответственный и период.
- Есть хотя бы одна контрольная точка с заказчиком.
- Зависимости расставлены, конфликтов на графике нет.
- Базовый план зафиксирован, даты меняются через запрос.
- У поручений есть исполнитель, срок и оценка часов.
- Критичных приоритетов не больше двух.
- В реестре 3–7 живых рисков с мерами и владельцами.
- Последний статус-отчёт опубликован на этой неделе.
- Последнее изменение в журнале — не старше трёх дней.
Восемь из десяти — карта рабочая. Меньше пяти — она уже не отражает реальность, и решения по ней принимать опасно.
С чего начать
Первая неделя
- День 1. Создайте карту из шаблона «Продвинутый RoadMAP» или переключите существующую. Напишите цель и сроки.
- День 1. Нарежьте этапы и добавьте участников с ролями.
- День 2. Проставьте даты, свяжите зависимости, посмотрите план-график и уберите конфликты.
- День 3. Разложите поручения на ближайшие две недели: исполнитель, срок, оценка часов, приоритет.
- День 3. Заведите 3–5 главных рисков с мерами снижения.
- День 4. Согласуйте план с заказчиком и зафиксируйте базовый план.
- День 5. Проведите первую оперативку по доске и опубликуйте первый статус-отчёт.
Дальше — недельный ритм со слайда «Что делать и как часто». Вопросы и права доступа — вашему администратору State Report; подробности по разделам — в справке приложения.
